Kiedy w firmie równolegle toczy się więcej niż od 5 do 10 projektów, a właściciel spędza tydzień na gaszeniu pożarów zamiast na sprzedaży, to sygnał, że intuicyjne prowadzenie projektów w arkuszu i mailach przestało wystarczać.
Typowa polska firma rosnąca od kilkunastu do kilkuset osób zaczyna od intuicyjnego prowadzenia projektów: plan w arkuszu, zadania w mailach, decyzje w głowie właściciela. Taki styl wystarcza, dopóki projektów jest mało, i przestaje działać, gdy ich liczba przekracza od 5 do 10, a właściciel spędza większość tygodnia na gaszeniu pożarów, nie na sprzedaży czy strategii.
Kilka konkretnych sygnałów mówi, że firma potrzebuje jednego, powtarzalnego modelu zarządzania projektami:
Koszt zaniechania tej decyzji rośnie razem ze skalą. Przeciągające się projekty rozwojowe, na przykład wdrożenie systemu ERP, zajmują zasoby, które powinny pracować nad nowymi zleceniami, a nie domykać stary temat. Brak powtarzalności utrudnia też delegowanie projektów menedżerom średniego szczebla i przeciąga przeciążenie właściciela dłużej, niż powinno.
Porada gotowinawzrost.pl: jeśli w firmie działa równolegle więcej niż 5 projektów i co najmniej 2 z nich mają charakter strategiczny, ustal jeden dominujący model zarządzania na poziomie firmy i trzymaj się go co najmniej 6 miesięcy, zamiast wymyślać podejście od zera przy każdym nowym temacie.
Waterfall, czyli model kaskadowy, dzieli projekt na kolejne fazy, z których każda musi się zakończyć, zanim zacznie się następna: analiza wymagań, projektowanie, implementacja, testowanie, wdrożenie, utrzymanie (Flexi Project, 2024; EY Polska, 2025). Kluczowy jest szczegółowy harmonogram ustalony z góry, a zmiany w późniejszych etapach są trudne i kosztowne (EY Polska, 2025). Model dobrze sprawdza się przy stabilnych wymaganiach, na przykład w projektach budowlanych czy infrastrukturalnych (Kozminski, 2023).
Agile, obejmujący podejścia takie jak Scrum czy Kanban, dzieli pracę na krótkie iteracje po 2 do 4 tygodni, w których powstają działające fragmenty rozwiązania (EY Polska, 2025; PathHub, 2026). Wymagania ewoluują w odpowiedzi na informację zwrotną od klienta, a zakres jest elastyczny, przy pilnowanym budżecie i czasie (Zabol, 2026).
Hybrid oznacza łączenie elementów Waterfall i Agile w jednym projekcie. Zwykle planowanie na poziomie faz i budżetu ma charakter kaskadowy, a wykonanie wewnątrz faz przebiega iteracyjnie (ProjectManager.com, 2025; Toptal, 2023). Waterfall daje ramy i nadzór, a Agile odpowiada tam, gdzie potrzebna jest częsta informacja zwrotna. To połączenie decyduje, jak dobrze projekt zniesie zmiany w trakcie realizacji.
Wybór między Waterfallem, Agile i Hybrid rozstrzyga przede wszystkim stabilność wymagań projektu, obok ryzyka i zaangażowania klienta.
| Kryterium | Waterfall | Agile | Hybrid |
|---|---|---|---|
| Stabilność wymagań | Wymaga jasnych wymagań na starcie, zmiany to wyjątek (Alphalearningcentre, 2026) | Zakłada zmienność, backlog jest stale doprecyzowywany (Skillbook Academy, 2026) | Część wymagań zamykana na poziomie faz, detale w iteracjach (PathHub, 2026) |
| Planowanie | Szczegółowe, całościowe, z góry (EY Polska, 2025) | Iteracyjne, sprint po sprincie (Alphalearningcentre, 2026) | Plan faz z góry, szczegóły w sprintach (PathHub, 2026) |
| Zarządzanie ryzykiem | Ryzyko ujawnia się dopiero przy testach i wdrożeniu (Alphalearningcentre, 2026) | Ryzyka widać na bieżąco dzięki częstym przeglądom (ProjectManagement.com, 2024) | Przeglądy faz i sprintów łącznie (PathHub, 2026) |
| Zaangażowanie klienta | Silne na starcie i przy odbiorze, słabsze w środku (Appfire, 2024) | Ciągłe, przeglądy co 2 tygodnie (EY Polska, 2025) | Angażowanie przy kamieniach milowych i przeglądach iteracji (ProjectManagement.com, 2024) |
| Dokumentacja | Pełna, często wymagana przez klientów instytucjonalnych (EY Polska, 2025) | Minimalna, nacisk na działające rozwiązanie (BairesDev, 2024) | Dokumenty faz plus backlog i tablice zadań (PathHub, 2026) |
Metodykę dobiera się do charakteru konkretnego zadania. Trzy przykłady z polskich firm pokazują to najlepiej:
Ryzyko nadużycia Waterfallu polega na stosowaniu go do projektów innowacyjnych, gdzie nie da się przewidzieć wymagań, co skończy się długimi dokumentami i dużą liczbą poprawek po pierwszych testach użytkowników (BairesDev, 2024). Odwrotny błąd to przenoszenie Agile na cały portfel, w tym na projekty prawne i przetargowe, gdzie formalne terminy są sztywne z przyczyn niezależnych od zespołu. Największe koszty generuje mechaniczne stosowanie jednej metodyki do wszystkich projektów, niezależnie od ich charakteru.
Porada gotowinawzrost.pl: przy projektach hybrydowych nazwij wprost, które elementy prowadzisz klasycznie, a które zwinnie. To prosty sposób, by uniknąć konfliktu między działami, które próbują narzucić własny styl pracy na cały projekt.

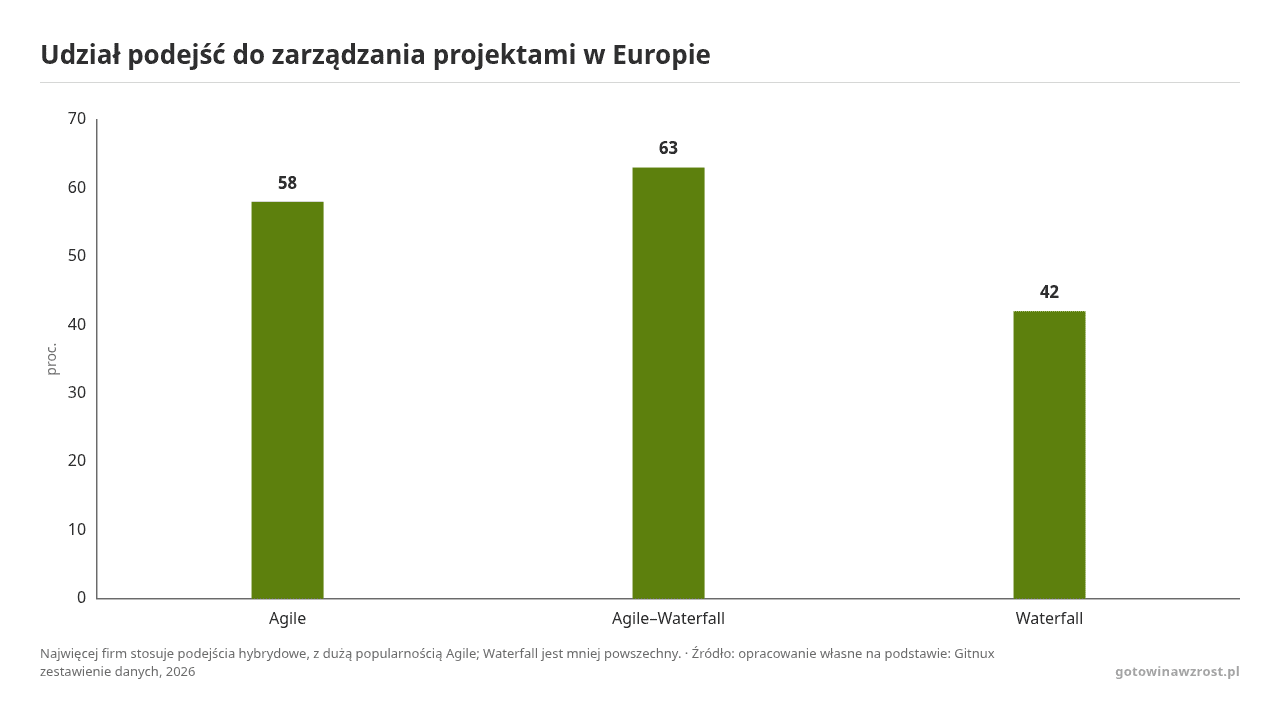

Podejścia zwinne przestały być niszą już dawno. W jednym z zestawień z 2022 roku 58 procent organizacji w Europie deklarowało stosowanie Agile w zarządzaniu projektami, a w Niemczech odsetek sięgał 65 procent badanych firm (Gitnux zestawienie danych, 2026). Ten sam raport wskazuje, że 63 procent organizacji stosuje podejścia hybrydowe łączące Agile i Waterfall, często nazywane „Wagile” (Gitnux zestawienie danych, 2026). Czysto kaskadowe prowadzenie projektów jest więc dziś rzadkością, choć wciąż ma sens tam, gdzie regulacje albo umowy tego wymagają.
W Polsce nie ma jednoznacznych danych GUS lub PARP na temat stosowania Agile, jednak w praktyce doradczej widać wyraźny podział: firmy IT i software house’y pracują głównie w podejściach zwinnych, a średnie firmy produkcyjne, logistyczne i usługowe częściej stosują hybrydę. Klasyczne zarządzanie inwestycjami idzie tam w parze ze zwinnymi projektami rozwojowymi. Więcej o tym, jak zmienia się rola zarządzającego projektem w takich środowiskach, znajdziesz w artykule o zarządzaniu projektami AI project managera.

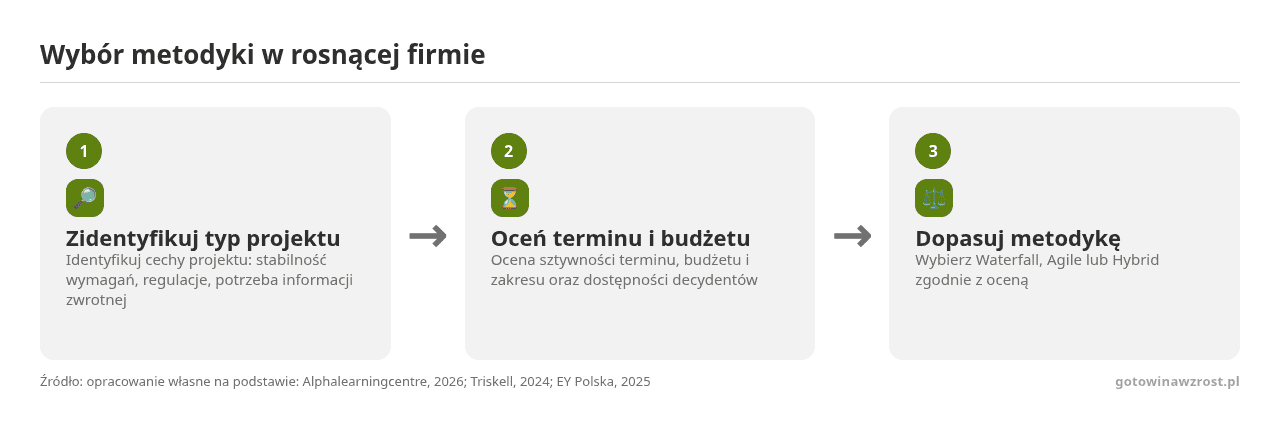

Przed wyborem podejścia dla konkretnego projektu przejdź przez kilka pytań, zamiast deklarować metodykę na pierwszej naradzie:
W firmie, która przekroczyła 50 osób i utrzymuje stały portfel projektów rozwojowych oraz inwestycyjnych, problemem przestaje być wybór metodyki dla jednego zadania. Liczy się zgodność podejścia w całej organizacji. Sprawdza się określenie 1 do 2 dominujących stylów, na przykład klasycznego dla projektów inwestycyjnych i zwinnego dla rozwoju produktów cyfrowych, oraz kilku prostych zasad portfelowych, jak wymóg harmonogramu przy projektach powyżej określonego budżetu. Wprowadzenie takiego standardu wymaga też przemyślanej komunikacji ze zespołem, o czym więcej piszemy przy okazji narzędzi do zarządzania zmianą i komunikacji wewnętrznej.
Porada gotowinawzrost.pl: zacznij od narysowania mapy projektów w firmie, sprawdzając, jakie ich typy powtarzają się najczęściej i jakie mają cechy. Dopiero na tej podstawie dobierz maksymalnie dwa lub trzy style metodyczne, zamiast szukać jednej idealnej metodyki dla wszystkiego.

Redakcja gotowinawzrost.pl
Na gotowinawzrost.pl przygotowujemy firmy do skalowania. Budujemy fundamenty (ludzi, procesy, technologię), które wytrzymają szybki wzrost.
Newsletter
Subskrybuj dawkę wiedzy
Wypróbuj bezpłatne narzędzia
Skorzystaj z narzędzi, które ułatwiają codzienna pracę!



Prowadzisz firmę, która nabiera tempa – wprowadzasz nowe procesy, wdrażasz system CRM czy ERP, reorganizujesz…

Wdrażasz nowy system, zmieniasz strukturę zespołów lub redefiniujesz strategię – a w organizacji zamiast entuzjazmu…

Śledzenie ekranów, raportowanie obecności online i ustawiczne pytanie „na czym teraz pracujesz?" – to szybka…
